Her arbejdes
Projektopdatering d. 21.08.25

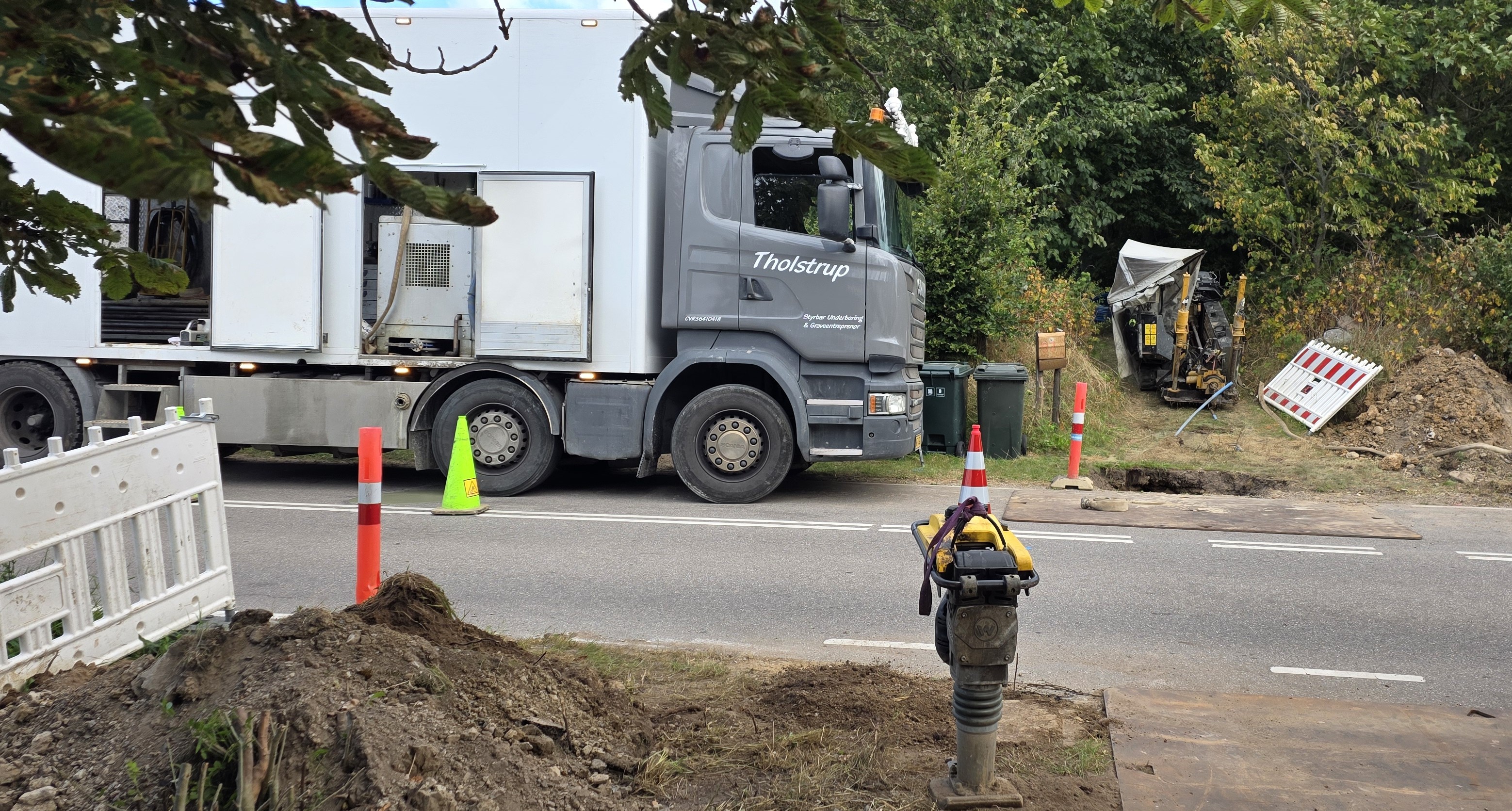

Vi er nu godt i gang med anden etape af arbejdet på den nye forsyningsledning, og vi glæder os allerede til den dag, hvor vi kan tage den i brug og sende frisk vand ud til jer.

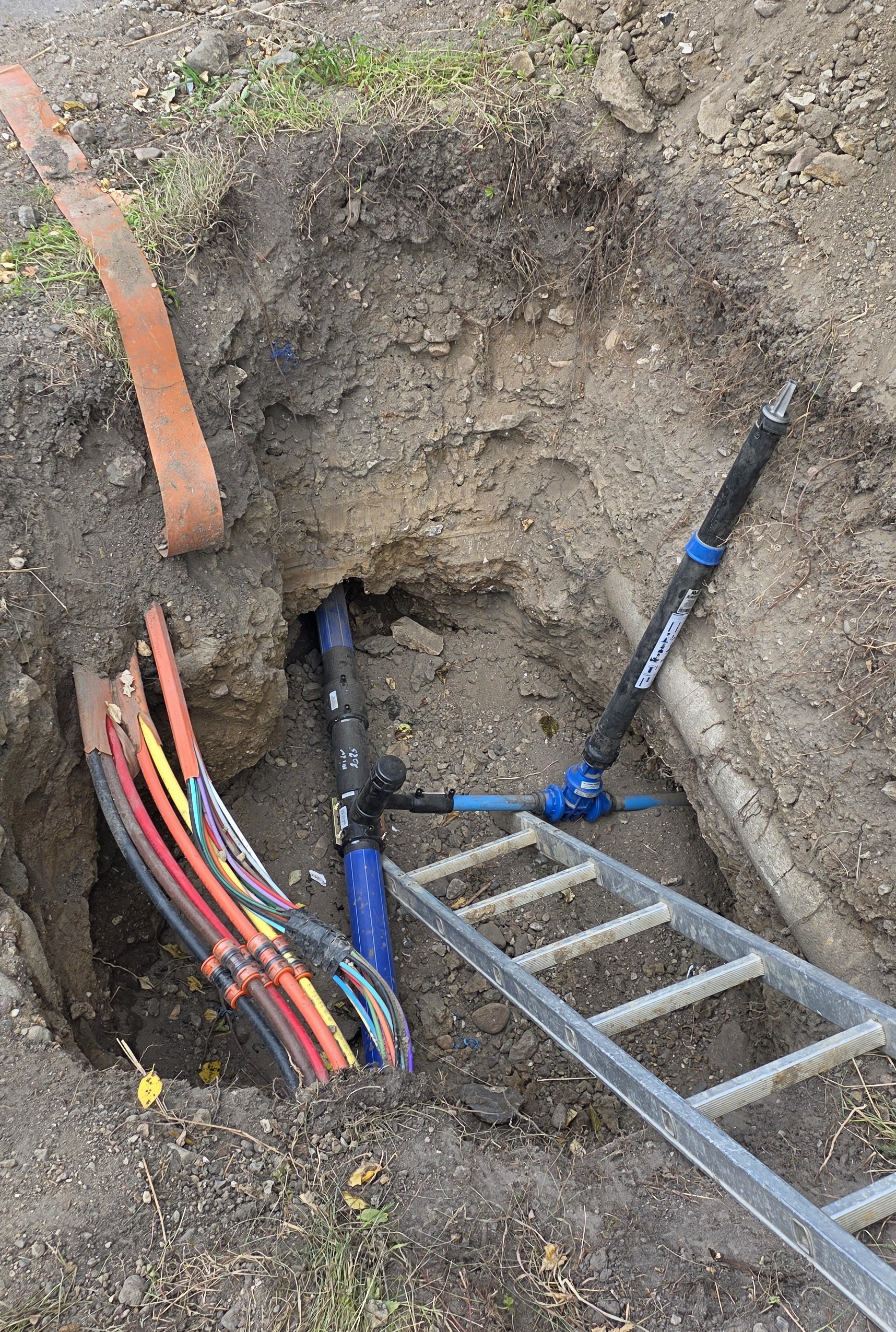

De næste ca. 200 meter er blevet underboret, og der er lavet stik til flere husstande, så de kan kobles på, så snart vi får vand igennem den nye ledning. Det betyder, at vi er et vigtigt skridt tættere på målet.
En stor tak til jer, der viser hensyn til vores folk ude på pladsen. Jeres tålmodighed og samarbejde gør, at vi alle kan komme sikkert hjem til aftensmaden – og det sætter vi stor pris på. 🙌


Projektopdatering d. 11.08.25

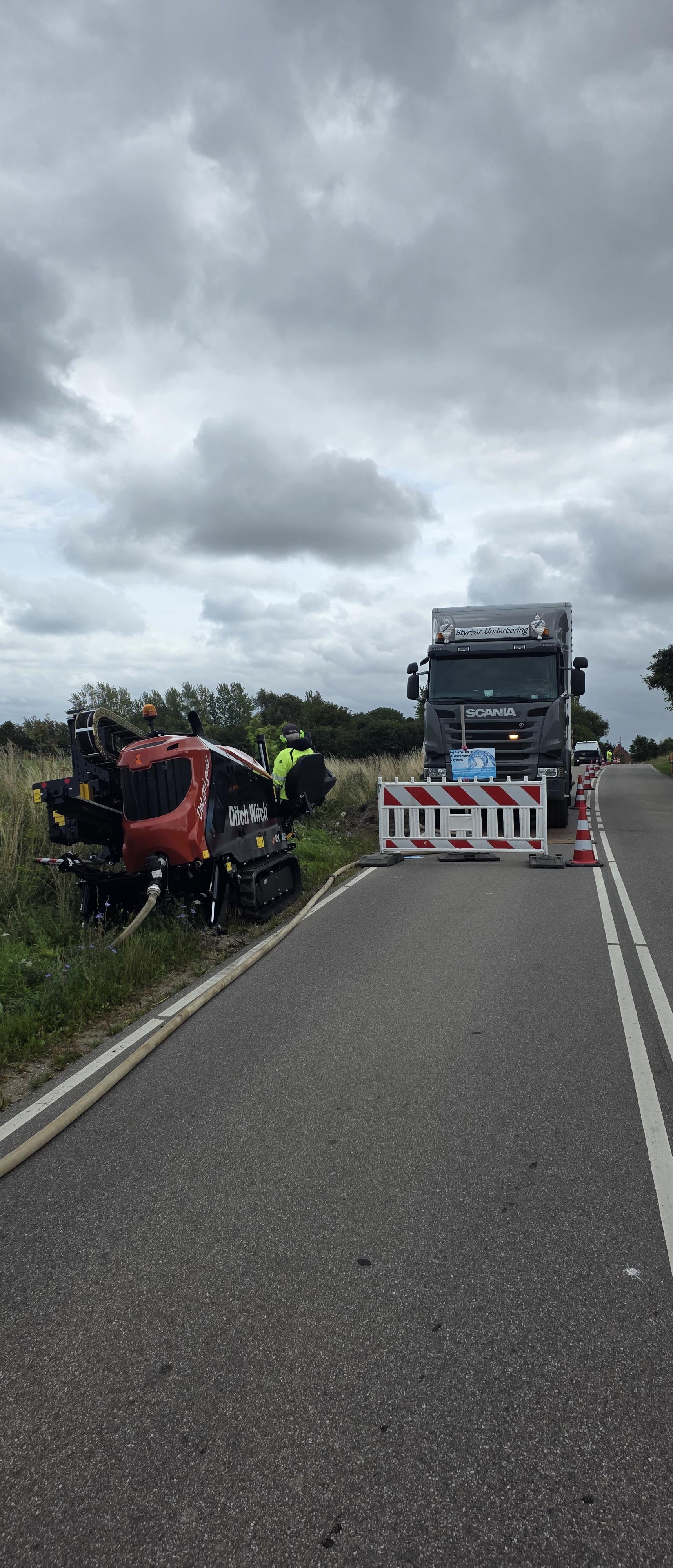

I dag er vi for alvor kommet i gang med et vigtigt skridt i projektet. Den nye vandledning bliver nu lagt i jorden ved hjælp af styret underboring – en metode, der både er præcis og skånsom for området.
Hvis alt går efter planen, er den første del af forsyningsledningen på plads allerede i morgen. Det betyder, at vi kan begynde at fylde vand på, skylle systemet igennem og gøre det klar til at levere friskt vand.
Se de nyeste billeder af arbejdet herunder – det begynder virkelig at tage form!

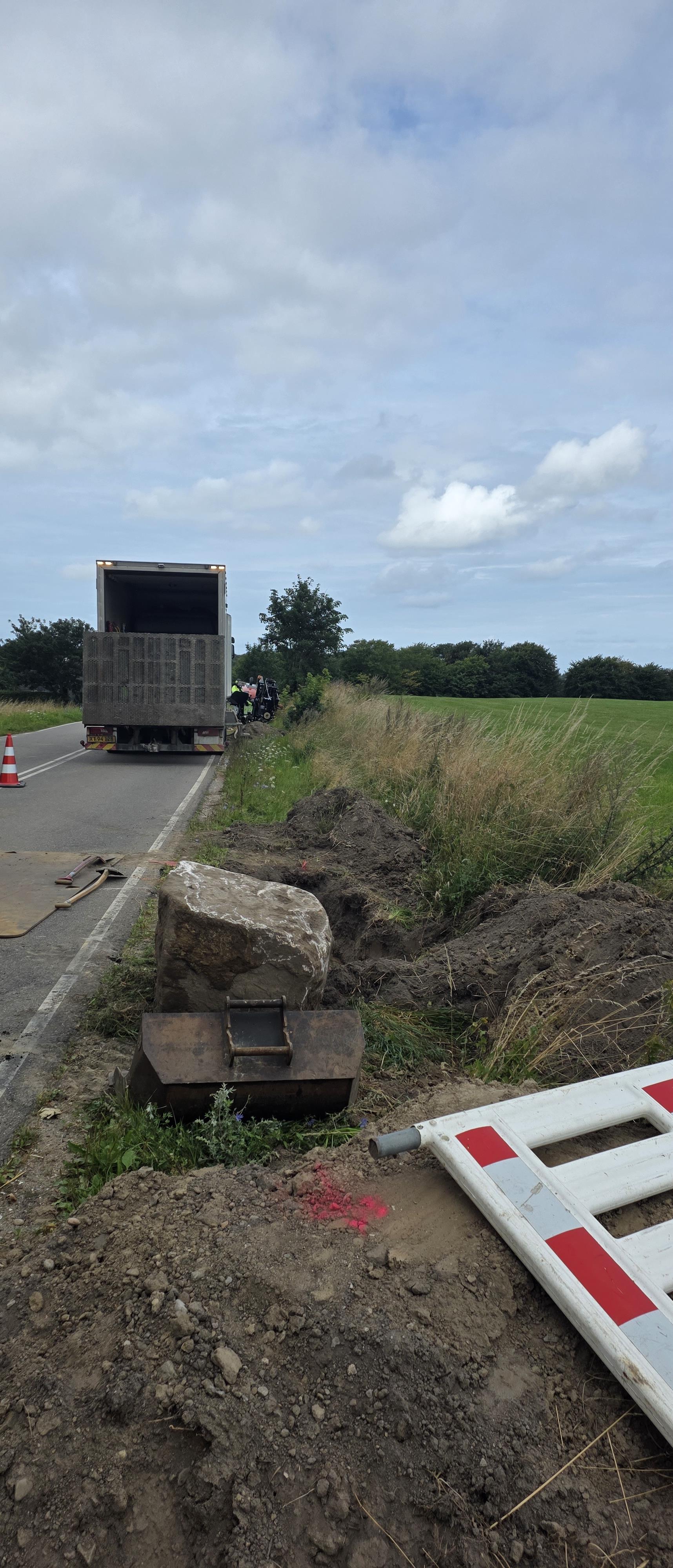

/Portals/122/billeder/Projekt%20mappe/01.jpg
/Portals/122/billeder/Projekt%20mappe/02.jpg
Projektopdatering d. 05.08.25
Arbejde langs Oddenvej – ny forsyningsledning
Vi er i øjeblikket i gang med at etablere en ny forsyningsledning langs Oddenvej. Det indebærer blandt andet gravearbejde og nedlægning af ledninger i jorden.
Vi er opmærksomme på, at dette kan medføre gener i trafikken, og vi har derfor opsat midlertidig lysregulering for at sikre både jeres og vores sikkerhed.
Vi takker for jeres tålmodighed og forståelse, mens vi arbejder på at forbedre forsyningen i området.

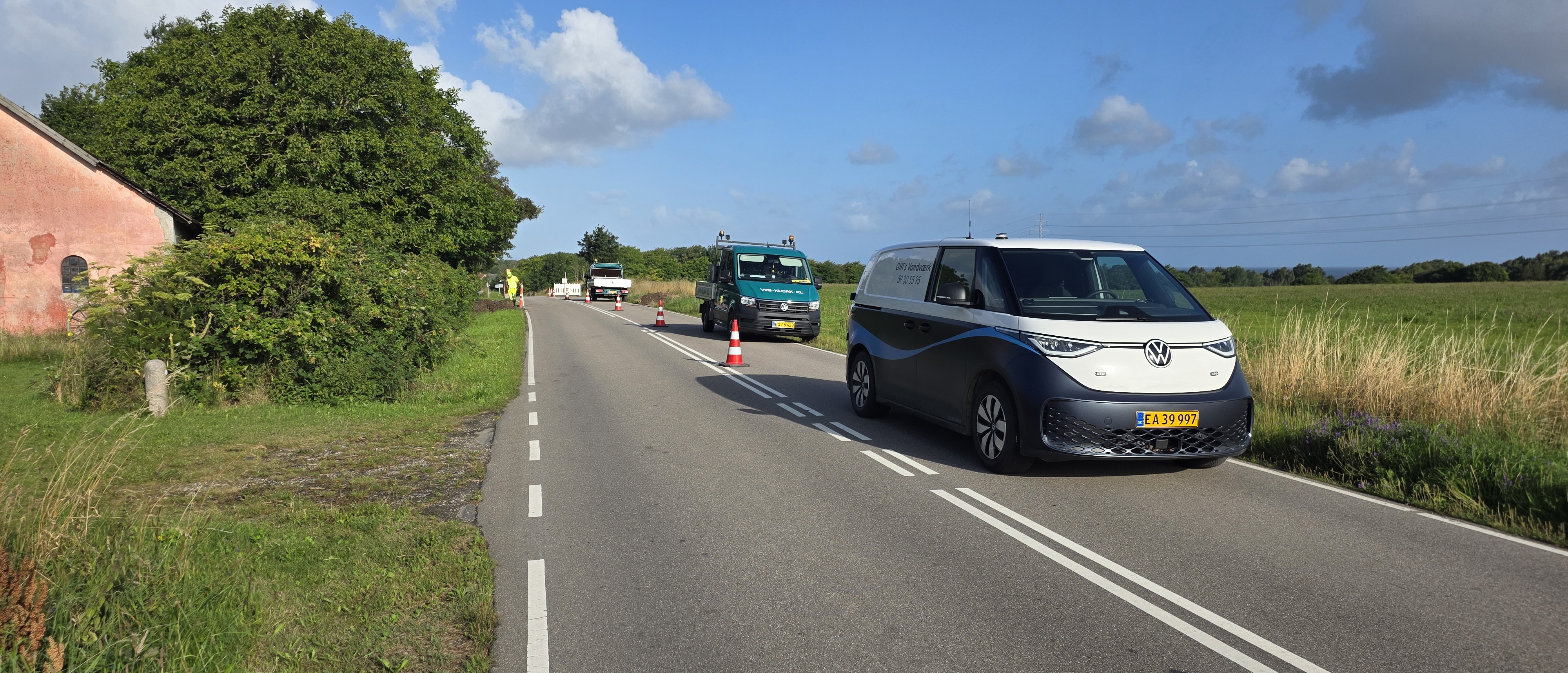

/Portals/122/billeder/Projekt%20mappe/20250805_082541.jpg
Projektopdatering d. 30.08.25
Arbejdet på Oddenvej er startet én uge før planlagt, og vi håber dermed også at kunne afslutte projektet før tid.
Vi har indgået aftale med Kaj Larsen VVS, som allerede er i gang med svejsning af de rør, der skal nedgraves. En stor del af arbejdet udføres ved hjælp af styret underboring, hvilket minimerer behovet for opgravning langs vejen og på de omkringliggende matrikler.
Fra uge 32 vil der blive opsat lysregulering omkring de arbejdsområder, hvor vi er i gang. Dette tiltag er ikke for at genere trafikken, men for at beskytte de medarbejdere, som udfører arbejdet.
Vi opfordrer alle til at tage hensyn og udvise omtanke i området. Hvis vi passer på hinanden, kan vi sikre, at arbejdet forløber sikkert og effektivt – til glæde for alle parter.

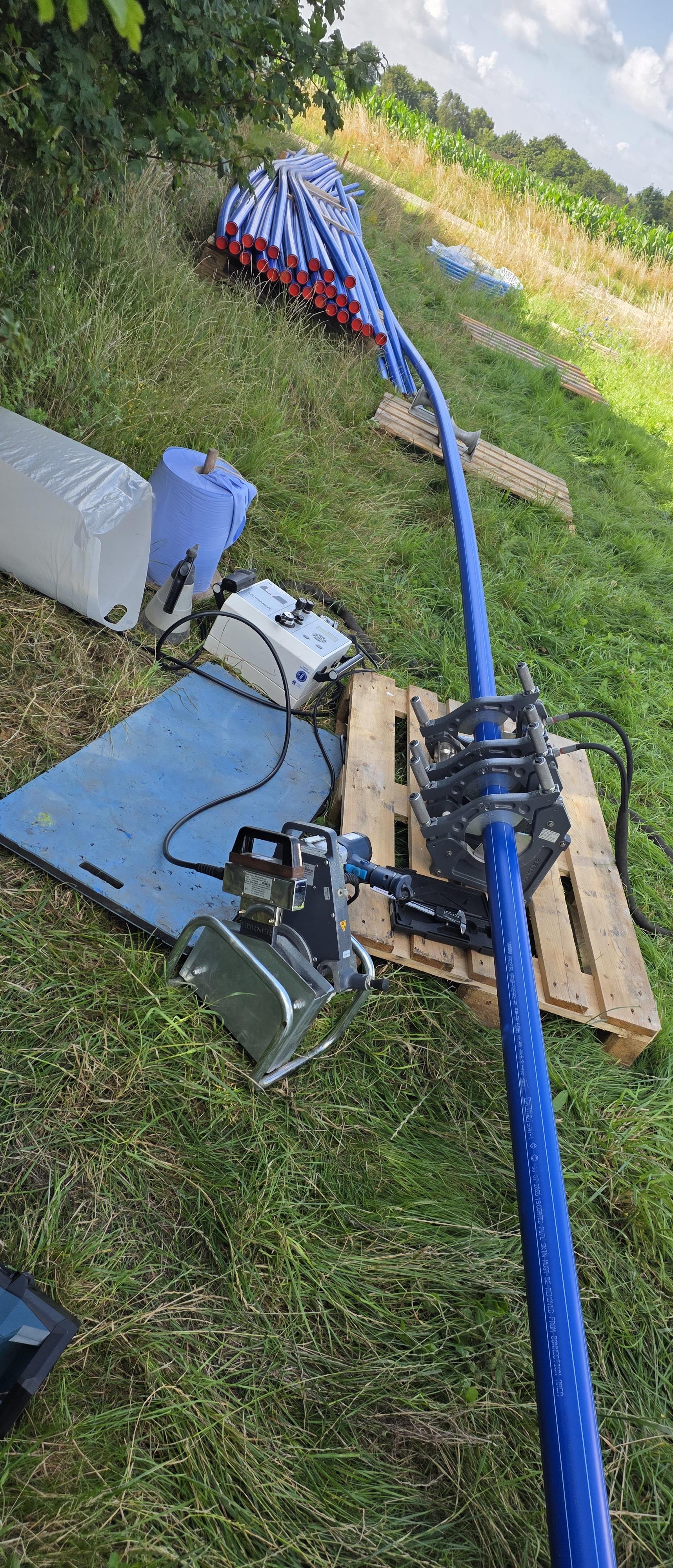

/Portals/122/billeder/Projekt%20mappe/20250729_100534.jpg
Udskiftning af vandledning på Oddenvej (nr. 67-84) – opstart i uge 33
I uge 33 påbegynder vi arbejdet med at udskifte vandledningen på Oddenvej fra nr. 67 til 84.
Vi er opmærksomme på, at arbejdet vil kunne give nogle gener for jer som beboere og trafikanter. Arbejdet vil foregå i rabatten, og det kan i perioder medføre trafikale udfordringer.
Baggrunden for projektet er udfordringer med vandtrykket i området. Derfor ser vi det som nødvendigt at gennemføre denne udskiftning efter sommerferien.
Vi vil informere nærmere, når vi nærmer os opstarten.
Vi takker for jeres forståelse.
